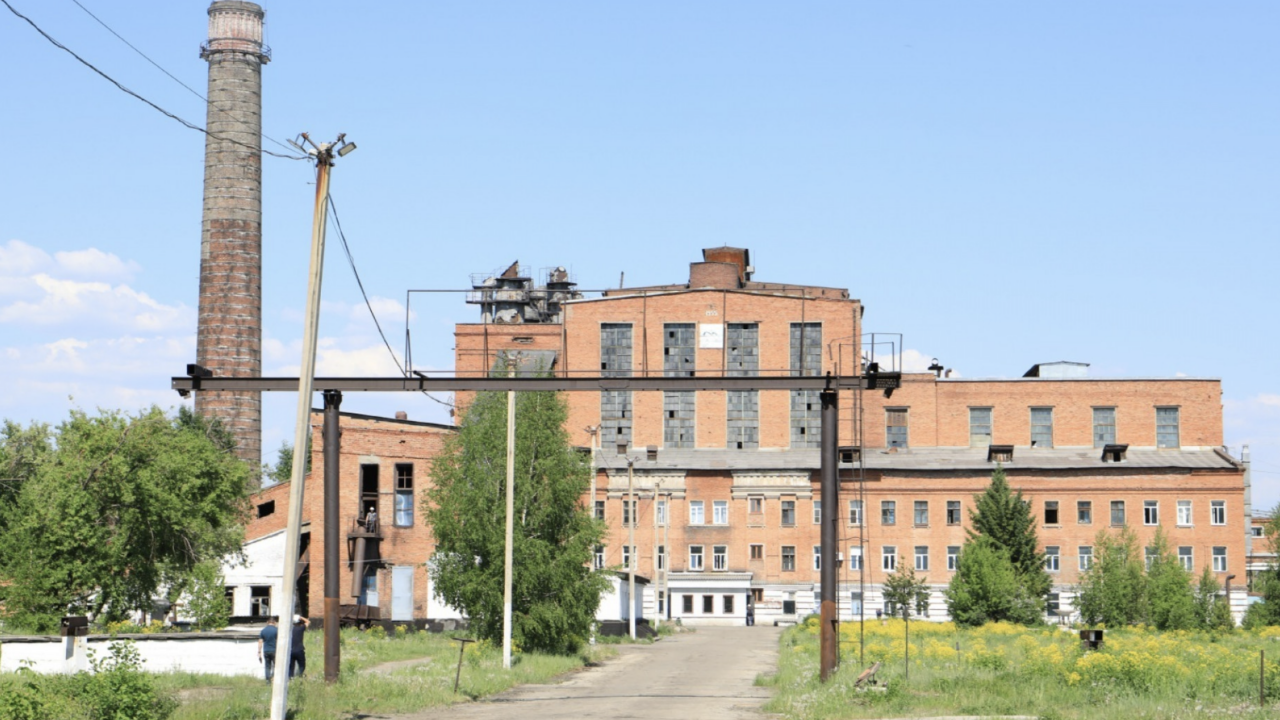

Когда запустят все котлы на ТЭЦ Риддера, рассказали в управлении строительства, энергетики и ЖКХ Восточно-Казахстанской области.
Ранее в акимате ВКО заверили, что 12 сентября на Риддерской ТЭЦ запустят пусковые котлы №1, 2 среднего давления. По словам акима города Даулета Батырбаева, котлы №1, 2 должны были заполнить водой, а после произвести процесс опрессовки. Однако сделать это не удалось.
Замруководителя управления строительства, энергетики и ЖКХ региона Нурлан Рамазанов уточнил, что по графику строительно-восстановительные работы на двух котлах среднего давления должны завершить до 20 сентября. Как он отметил, по графику производства работы в трёх котлах завершатся в октябре, последнем шестом котле – к 15 ноября. В это время будут завершены восстановительные работы.
"На сегодняшний день восстановление поверхностей нагрева котлоагрегатов № 2, 3 завершены и ведётся подготовка к промывке и гидравлическим испытаниям. Параллельно ведётся прокрутка всех механизмов вспомогательного оборудования. С 14 сентября планируется начало промывки котлов и подготовительные работы для последующей растопки. Саму растопку мы планируем с 22 сентября и далее, в зависимости от температуры наружного воздуха, остальные котлы. Дальше опрессовка покажет, возможно, где-то у нас будут течи. Мы будем сливать воду, устранять их и заново варить стыки", – сказал Нурлан Рамазанов в беседе с корреспондентом Informburo.kz.
Он подчеркнул, что теплоэлектроцентраль состоит не только из котлов, это целый комплекс производственных участков. На предприятии восстановили кровлю, багерную насосную станцию, почистили золоотвалы. Работы ведут комплексно.
В ноябре 2022 года на ТЭЦ в Риддере произошла масштабная авария. В городе объявили режим ЧС, школьников перевели на удалённое обучение. После на станции произошло ещё несколько аварий, из-за которых оборудование выходило из строя.
В июле стало известно, что собственником ТЭЦ Риддера стал депутат маслихата Алматы Амиржан Набиев. Тогда он сообщил, что закрыл большую часть долгов предприятия за свой счёт. В свою очередь в правительстве на ремонт системы теплоснабжения Риддера выделили более 8 млрд тенге.
Читайте также:
- 11 частных ТЭЦ могут вернуть в собственность государства
- Готовность казахстанских ТЭЦ к отопительному сезону оценили в Минэнерго
- Работы на ТЭЦ Риддера ведут в две смены, но пока готовность теплоисточника – 40%
- 8,4 млрд тенге выделят на ремонт системы теплоснабжения Риддера из резерва правительства
-
1✈️ В аэропорту Алматы начали реконструкцию главного входа
-
3531
-
1
-
14
-
-
2😷 Гонконгский грипп в Казахстане: чем опасен вирус и что рекомендуют медики
-
2735
-
0
-
9
-
-
3💰 Зарплата для домохозяек: Индия проводит крупный социальный эксперимент
-
2378
-
7
-
73
-
-
4👮♀️ Жёсткие меры ввели, чтобы защитить леса в период повышенного спроса на хвойные деревья к Новому году
-
2616
-
1
-
27
-
-
5❄️ Прогноз погоды на 14 декабря: снег, метели и сильный ветер ожидаются в ряде регионов Казахстана
-
2511
-
0
-
4
-
-
6🏞 Где отдохнуть зимой в Казахстане: восемь лучших мест Алматинской области по версии Минтуризма
-
2619
-
0
-
6
-
-
7💪 Бибосынов — снова чемпион мира 🥇
-
2420
-
1
-
52
-
-
8🦢 Лебединая верность на льду: в Баянауле спасли пару, которая отказалась расстаться
-
2381
-
6
-
154
-
-
9🚒👨🚒 Хлопок газа и пожар в пятиэтажке: загорелась квартира в Уральске
-
2390
-
5
-
23
-
-
10🚑 Модернизация сельского здравоохранения: всего 14 из 32 запланированных районных больниц открыли в Казахстане
-
2378
-
1
-
17
-
USD:
520.5 / 523.1
EUR:
611.0 / 615.0
RUB:
6.45 / 6.57
